Итоги прошедшего отопительного сезона детально разобрали на заседании президиума правительства края.
Мы завершили его с положительной динамикой: среднее время ликвидации аварий сократилось с 4,27 до 3,25 часа. Но это, конечно, не повод для самоуспокоения.
За сезон произошло 612 технологических нарушений, из них 92 – аварии. И одна из самых стыдных ситуаций – село Чумикан, где в феврале люди остались без света из-за остановки дизель-генератора.
Чтобы ситуация не повторилась, в Чумикан завезём два новых модульных генератора по 1 МВт. Но крайне важно, чтобы такие сбои больше не происходили ни в одном городе или посёлке края.
Поэтому прямо сейчас начинаем готовиться к отопительному сезону 2026/2027:
Минэнерго составит карту проблемных тепломагистралей с ранжированием по степени рисков. Будем знать каждое слабое звено.
МинЖКХ на всё лето запланирует тренировки по ликвидации аварий. Оперативность и готовность – главные факторы.

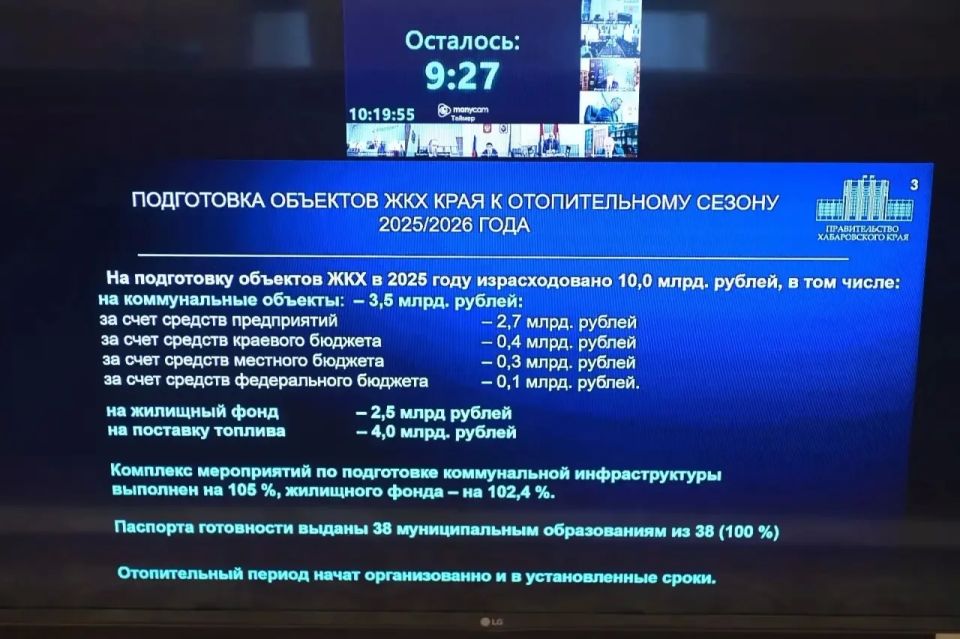

Мы подготовим 318 котельных, 65 дизельных электростанций, капитально отремонтируем более 300 км сетей. На эти цели направим почти 10 млрд рублей.
Увеличим краевые субсидии муниципалитетам на снятие рисков: в 2026 году до 169 млн рублей. Средства должны работать на упреждение, а не на латание дыр.
На подготовку объектов энергосистемы направим не менее 58 млрд рублей. Отремонтируем 18 единиц основного энергооборудования ТЭЦ, 16,4 км магистральных теплосетей, 188 км электросетей и 680 единиц электротехнического оборудования.
Несмотря на то, что начинается жаркое лето, помним: зима не за горами. Ошибки прошлого сезона – теперь наша дорожная карта. Сделаем выводы, отработаем каждый инцидент, усилим дисциплину.
